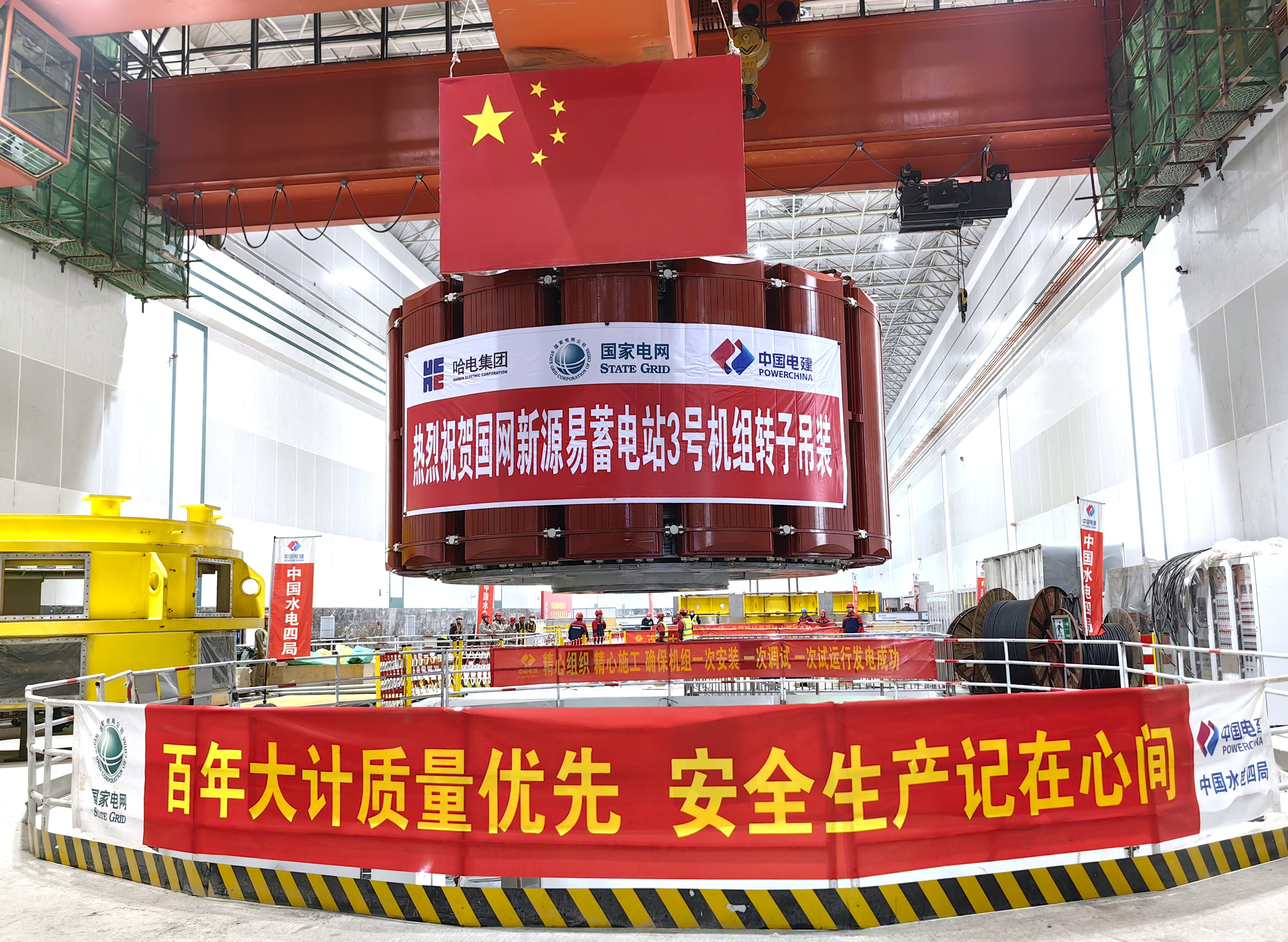

3月20日至22日,公司參建的國網新源河北易縣抽水蓄能電站3號機組定子、轉子順利吊裝就位,標志著機組正式進入總裝調試沖刺階段。 定子、轉子作為能量轉換的核心部件,其吊裝作業精度要求高、安全風險突出、協同難度大,是機電安裝工程中的關鍵工序。本次吊裝的3號機組定子、轉子含吊具等總重分別為472.6噸、429.6噸。尤其是轉子吊裝需穿越單邊僅44毫米的狹窄空氣間隙,堪稱“毫米級”的嚴峻考驗。 尤為難得的是,在如此龐大的結構下,項目團隊展現出極高的安裝工藝水平:3號機組定子鐵心圓度0.32毫米,波浪度3毫米以內,各項指標均優于行業標準和制造廠家要求;轉子整體圓柱度控制在0.32毫米,偏心度控制在0.05毫米以內,樹立了抽水蓄能機組安裝領域的精工典范。 吊裝過程中,指揮、操作與測量人員配合默契、精準無誤。技術人員全程監測、實時反饋。整個作業流程行云流水,從起吊、平移、下落到精準入坑,實現了零磕碰、零刮傷、一次吊裝成功的預定目標。 下一步,項目部將全力推進3號機組總裝及調試工作,同步做好2號機組啟動試運行調試,向著電站早日全面投產發電的目標邁出堅實步伐。 作為京津冀電網重要的調峰電源,該電站年設計抽水電量23.52億千瓦時、發電量18.07億千瓦時,每年可減少二氧化碳排放約21.3萬噸,相當于種植10.49萬畝森林的減排效果。建成后,不僅能為京津冀電網提供靈活調節能力,還可促進當?shù)仫L(fēng)電、光伏等新能源消納,為保障區域能源安全和實現“雙碳”目標貢獻力量。 |
|
|
|
